两条辽中南电力“大动脉”投运
辽宁“十五五”基础设施一体化布局落地见效
两条辽中南电力“大动脉”投运

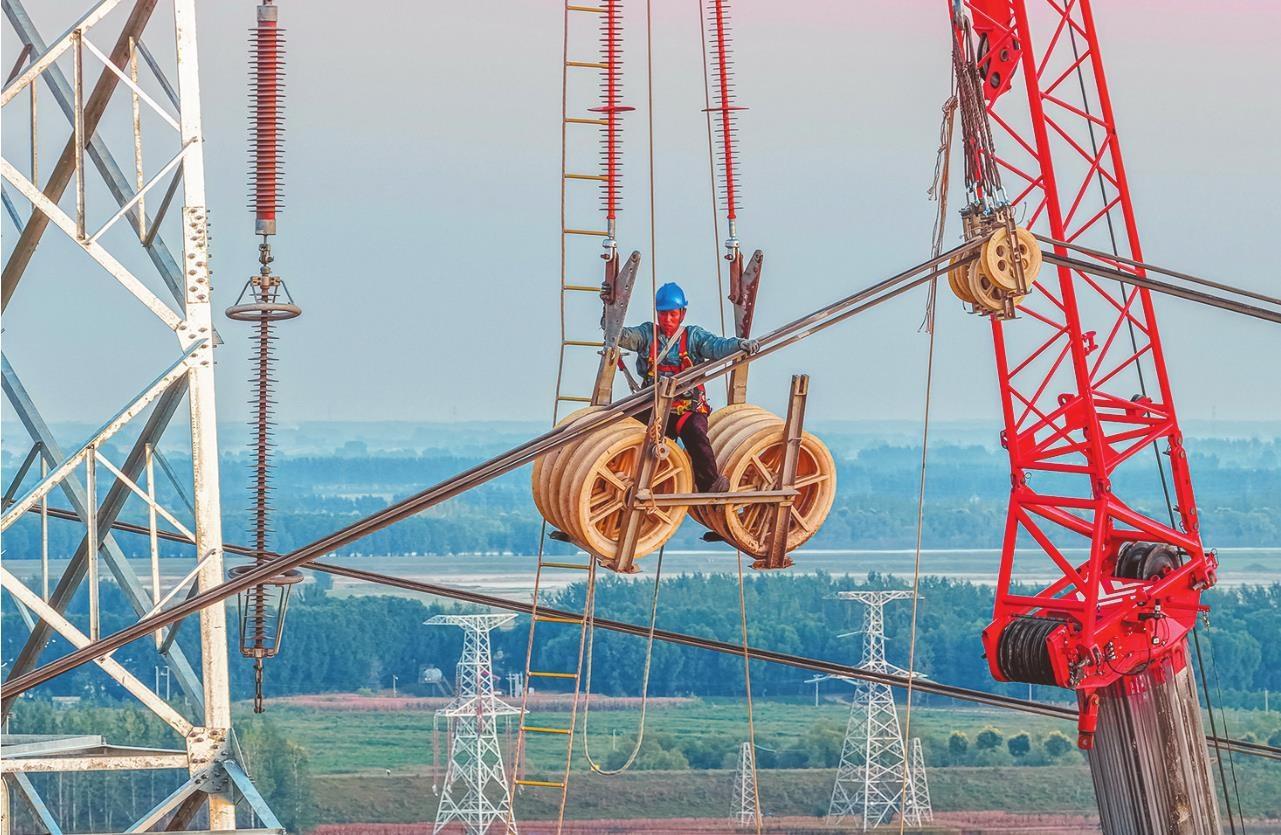

图为电力工人抓紧施工,稳步推进主干网线路焕新升级。 赵琦琳 摄
本报记者 刘大毅
金秋时节,鞍山市台安县新开河镇,在建鞍台高速路基向远方延伸,500千伏鹤辽一线、二线横跨其上,施工人员正在铁塔下拆除最后一组接地线。这两条焕新升级的辽中南主干网电力“大动脉”正式竣工投运,为鞍台高速后续施工释放出宝贵作业空间。
鞍台高速项目沿线地处平原,输电电网密集,廊道资源交错。部分道路标段与输电线路通道安全距离不足,国网鞍山供电公司需配合迁改5条500千伏主干输电线路。
交通建设要空间,电网升级也有内在需求。随着辽宁经济建设步伐加快,辽中南主干网架亟待补强,电网故障处置与新能源接纳能力需要提升。此次改造,不只是“让路”,更是借机对线路及设施实施优化升级,夯实区域供电保障能力,为地方产业提质扩容、城乡融合发展提供稳定电力支撑。
一个要修路,一个要强网,两条线在同一个廊道里“相遇”,怎么干?按照辽宁省“十五五”规划部署,全省统筹推进能源、交通基础设施一体化布局,聚焦廊道空间资源紧张的痛点,推动电网工程与重大交通项目同步规划、同步建设、同步落地,实现土地、廊道等公共资源集约高效利用。循着这一思路,本次电力通道改造不再是交通、能源各干各的,而是从一开始就统筹谋划、协同推进,此举成为我省能源与交通基础设施协同共建的生动实践。
在具体操作中,国网辽宁省电力有限公司将该工程作为服务辽宁全面振兴新突破、保障重大交通基础设施落地的标志性任务,密切协同省交通运输厅、省交投集团等单位,建立省、市、县三级政企联动机制,开展多轮专题会商,逐线逐段优化检修与施工组织方案。同时,东北电网调度中心科学调整电网运行方式,对大电网间的负荷转带给予支持,为鞍台高速如期通车提供坚强保障。
为保障工程顺利推进,国网鞍山供电公司组建专项专班,联合交通、属地政府开展联合现场踏勘,精准对接交通建设需求,倒排攻坚节点,统筹工序,最大限度优化停电窗口,用好带电作业等手段,降低迁改施工对沿线群众、企业用电的影响。同时落实人防技防举措,防范大型机械作业引发电网事故。
本次5条500千伏线路改造工程采用分段分步施工模式,除已投运的两条线路外,剩余3条线路施工正稳步推进,整体改造工程计划于11月中旬全面竣工。全部工程投用后,将彻底释放全线施工作业面,为鞍台高速交通安全设施安装、机电系统布设等收尾工程扫清障碍。
责编:周艺凝
审核:叶 健
1、北国网所有内容的版权均属于作者或页面内声明的版权人。未经北国网的书面许可,任何其他个人或组织均不得以任何形式将北国网的各项资源转载、复制、编辑或发布使用于其他任何场合;不得把其中任何形式的资讯散发给其他方,不可把这些信息在其他的服务器或文档中作镜像复制或保存;不得修改或再使用北国网的任何资源。若有意转载本站信息资料,必需取得北国网书面授权。否则将追究其法律责任。
2、已经本网授权使用作品的,应在授权范围内使用,并注明“来源:北国网”。违反上述声明者,本网将追究其相关法律责任。
3、凡本网注明“来源:XXX(非北国网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。本网转载其他媒体之稿件,意在为公众提供免费服务。如稿件版权单位或个人不想在本网发布,可与本网联系,本网视情况可立即将其撤除。
